我们经常说钢便桥施工,今天就那一个小型的钢便桥施工作为例子,详细介绍一下钢便桥施工的顺序以及怎么进行钢便桥计算的。
一、情况介绍
为考虑车辆的通行,我公司现设计一座钢便桥。钢便桥按***钢便桥标准配制,主跨8m,总长度12m,桥面有效宽度4m。为了满载和设备的一些***系数,主桥采用12根50工字钢作为主梁,横向用41根30工字钢铺垫,桥面满铺10mm钢板,以确保钢便桥的***。
二、施工过程
1、钢便桥在拼装时使用1台12T汽吊配合施工。
2、拼装完成后,连接部分全采用满焊。保证稳定。
3、在两桥台处浇筑混凝土基础,安装支座。
4、桥面结构将采用满铺10mm钢板,保证桥面的稳固和***。
5、考虑到车辆的行驶便利,将在桥的两端架设引坡。
三、施工***措施
1、严格遵照钢便桥安装规范执行。
2、钢便桥使用所有材料,在使用前**检测其外观,检测合格方能使用。
3、在桥的两头设载荷性能及限宽标志,确保车辆行驶的***。
4、该桥设计限速5Km/H,单辆重车通过。
5、操作人员需穿工作服、配戴***帽、***带、软底球鞋,以确保施工***。
6、进入工地现场遵守各项***操作规程。
7、一切行动听指挥。
四、钢便桥计算

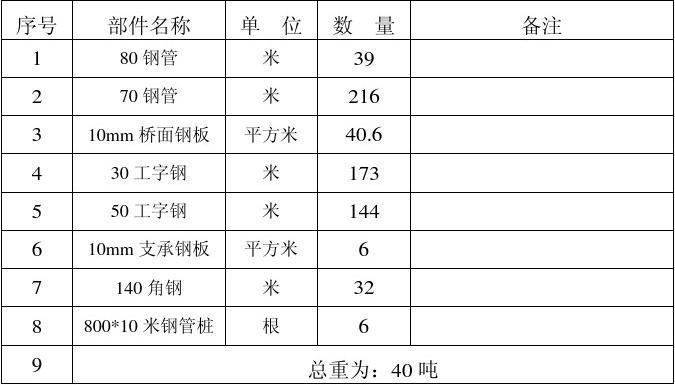

计算跨径L=8m,总长度12m,采用I50型工字钢12根。具体见符图 I X =45600cm,W X=1860cm,I X / S X=19.7cm,d=12mm [σ]=341MPa; [τ]=197MPa 荷载分布如图:P=1260kN,L=8m;
